安全库存与补货策略 ​

MRO 补货常见三条路:有需求再买(人工申请)、水位低了就买(Min/Max)、计划要用再买(维修 MRP)。零库存适合高价值低频和突发件;水位法适合通用消耗;计划法适合能提前看见的 PM 和大修包。

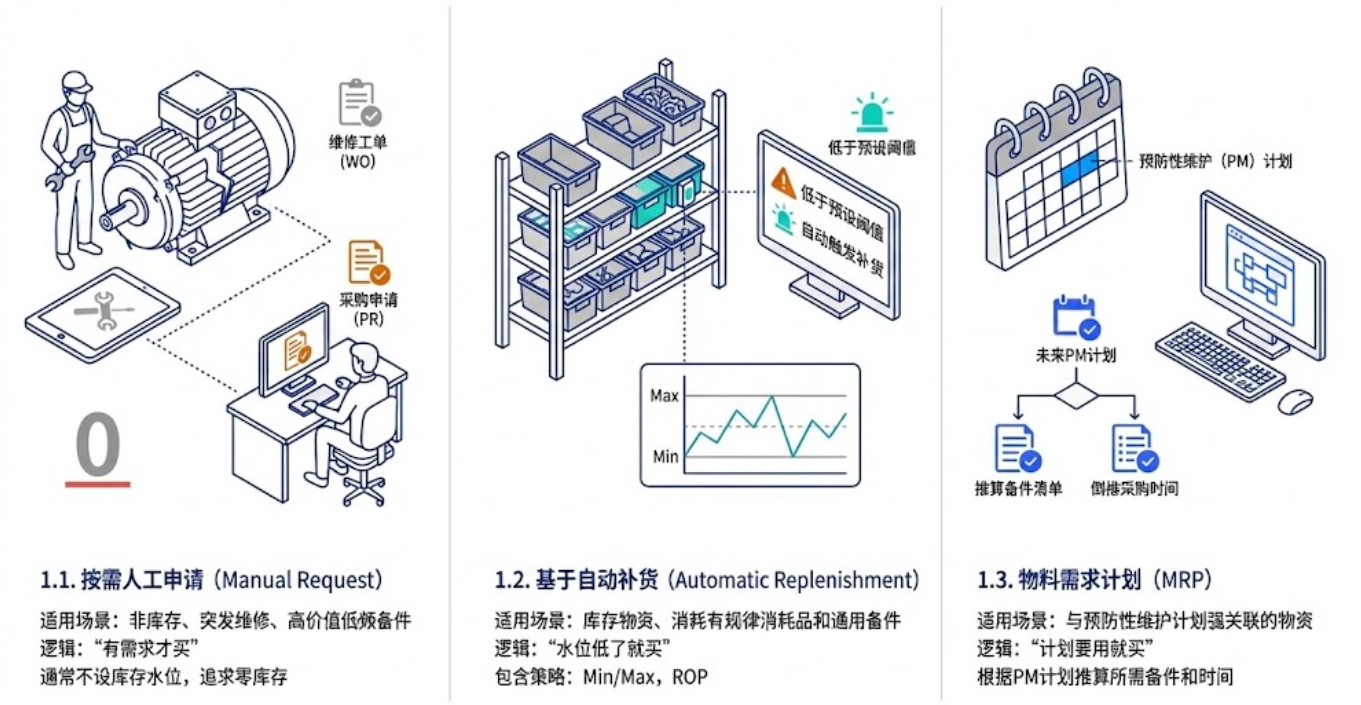

人工申请、自动补货与 MRP 三种补货

策略要先分类。ABC(或按关键性再切一刀)是最省事的分法:A 类少而贵、缺了会停产,用计划 + 安全库存或战略储备;B 类走 Min/Max;C 类低值高频,允许双仓或供应商管理库存(VMI),禁止缺货。一刀切的水位,会让关键件突然断、螺丝钉却堆成山。库存总盘子是否健康、呆滞怎么处理,见 MRO库存治理。

Min 不是安全库存 ​

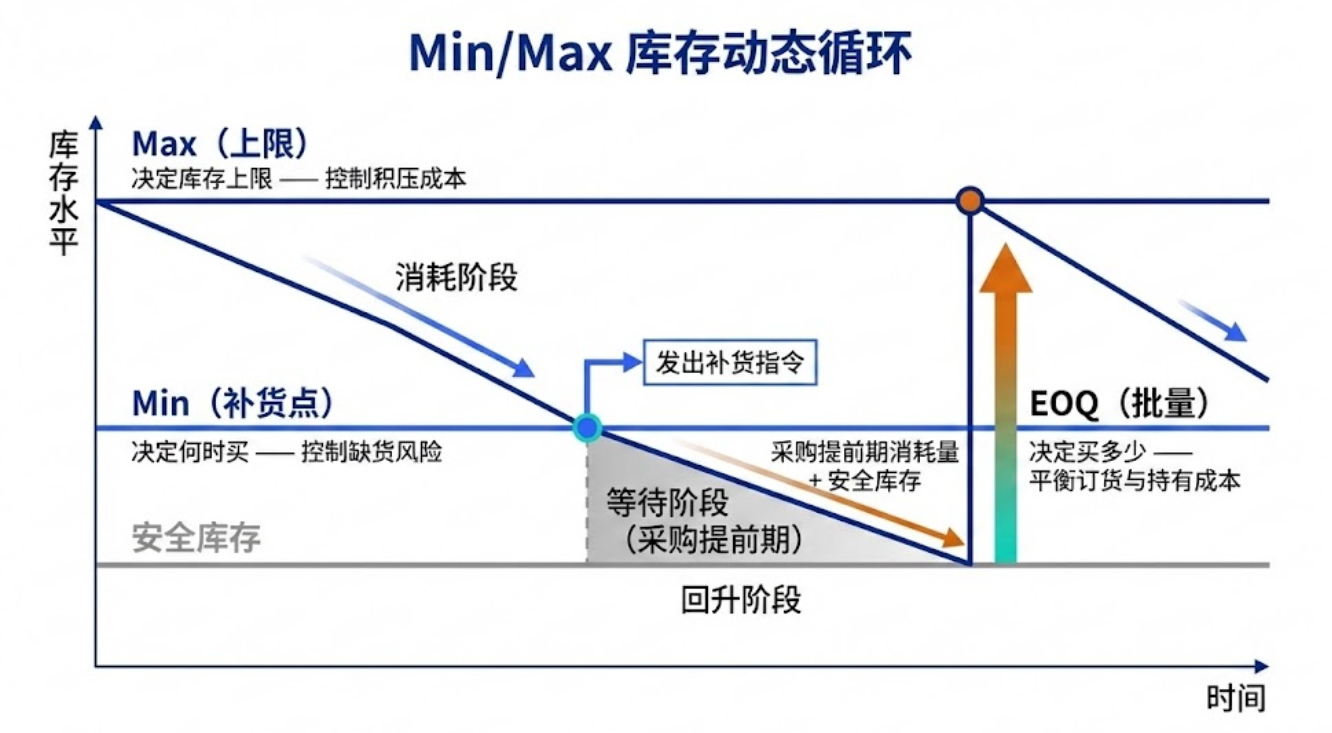

Min/Max 库存动态循环:消耗、等待、入库

库存走锯齿波:领用下降 → 碰到 Min 触发采购 → 等待交货期间继续下降 → 入库回到 Max 附近。Min 必须包含「货还在路上时会耗掉的量」,否则货到之前已经断。

粗算:

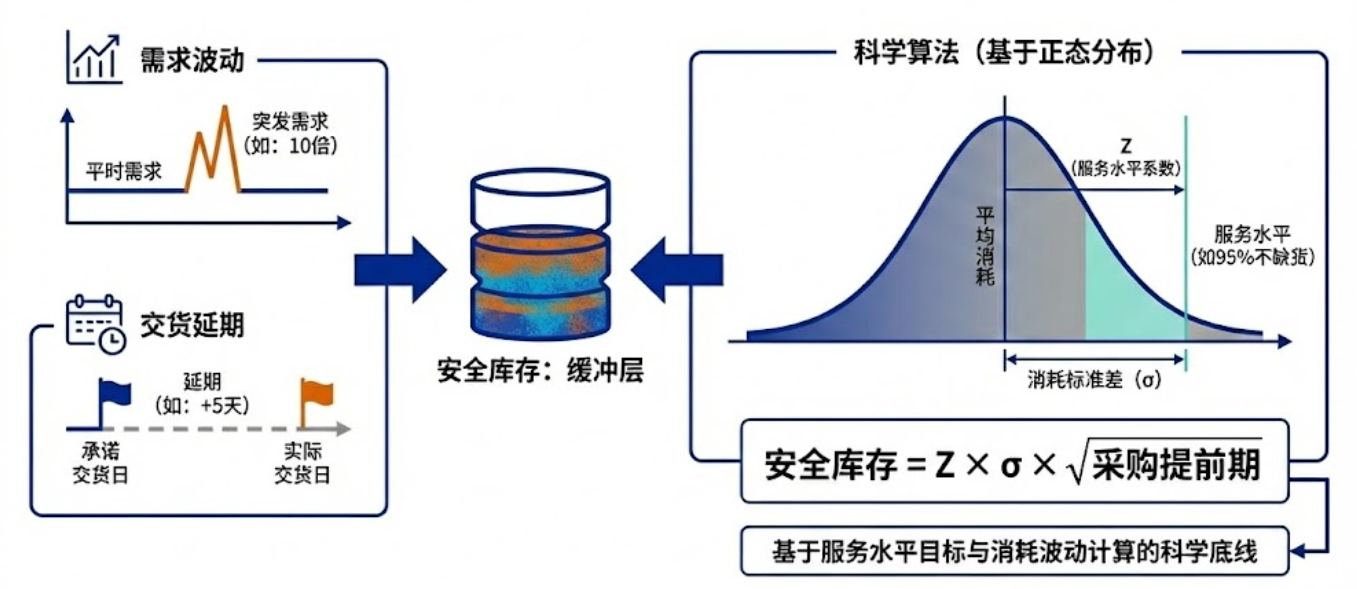

安全库存由服务水平、波动和提前期决定

  • 安全库存:抵抗需求突然变大或供应商迟到。简单算法是「最大可能延期天数 × 日均消耗」;精细算法用服务水平和消耗波动。
  • Min(补货点) = 安全库存 + 日均消耗 × 采购提前期
  • EOQ(经济订货批量):用 $\sqrt{2DS/H}$ 公式平衡订货烦琐和持有成本,实操中还需按 MOQ(最小起订量)和包装数修正。
  • Max = Min + 补货批量(或 EOQ 修正值),管资金占用上限。

整体是「定底线(安全库存)→定 Min→定量(订货批量)→定 Max」四步勾稽。口诀:Min 管何时买(服务水平),Max 管买到哪(积压),EOQ 管买多少。参数是算出来再定期校准的,不是上线那天拍一次。

双仓法是水位法的物理版:A 箱空了就补货,同时吃 B 箱。VMI 把补货动作交给供应商,企业按实耗结账——适合标准、低值、供应商愿意上门的品类。

适用与局限 ​

消耗不稳定的关键件,Min/Max 会要么长期积压要么突然缺。它们更适合「按需 + 安全库存」或与关键性分析挂钩的战略储备。保险储备件(慢速、致命、订货周期以月计)不要用通用件的水位去管,比率顶到 3% 也可能合理。提前期和日耗是假数时,公式只是给错误穿上西装。先把领料挂工单、把货位和主数据洗干净,再谈参数优化。没有设备-备件关系,Min/Max 没有对象。关系先于参数,见 备件主数据。废码要冻结:旧码禁止再补货,现行码承担水位,两码写替代,不要删码扯断财务。覆盖率把废码的安全库存算进去,不等于保险件就绪。
