资产需求与购置规划

需求是生命周期的源头。管需求,是确认它合理、选择满足方式、并把原始需求留下来——日后才能对比「当初为什么买」和「买来之后实际怎样」。

很多企业把需求和采购画等号:员工提单、领导签字、采购去买。资产一多,这个等式就会制造闲置。更完整的做法是把「需求申请」和「采购申请」拆开:先问能不能调剂、租用、从库房发出,再决定是否新购。专业资产管理部门还可以改规格,再交给采购执行——需求单和采购单的精度本来就不是同一级。

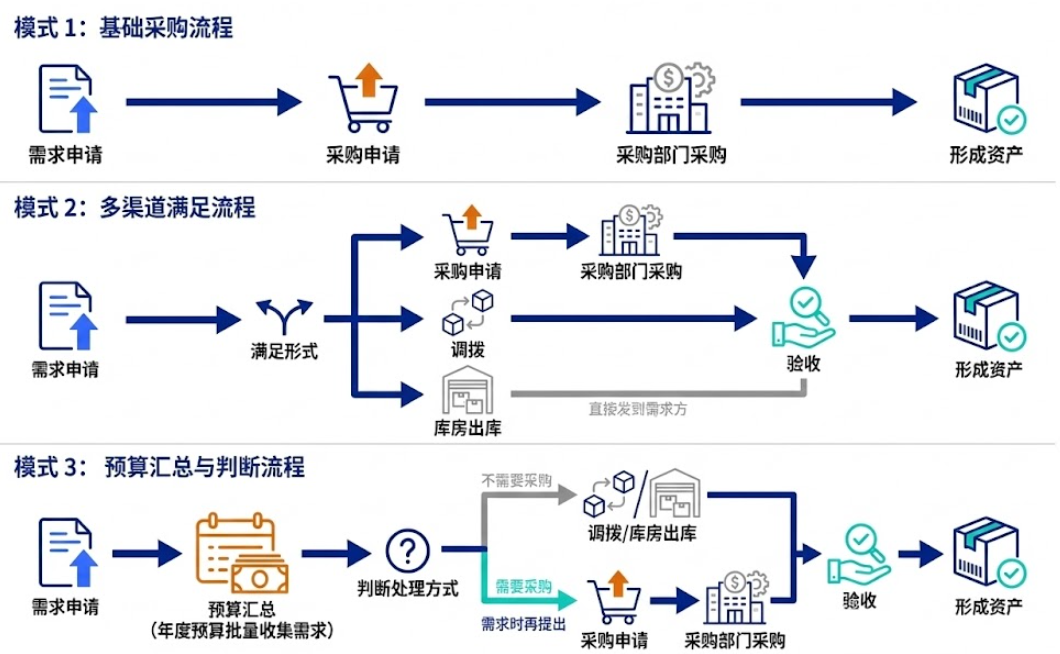

三种常见节奏

  1. 随需随买。 轻量、低价值、标准化物品。快,但管不住重复购置。
  2. 配置中心。 先申请需求,再配置(调剂优先)。适合资产通用、多部门共用的组织。
  3. 预算驱动。 年初(或年中)集中收集,批预算或立项后再简化日常采购。便于资金控制和集中谈判。日常紧急需求仍走前两种。

大型基建或技改里,需求是渐进明细的:初设前买的是勘察咨询,初设给出主要设备清单(花多少钱),详设给出材料与技术规范(买什么规格),然后才招标。立项时硬要一份完整设备清单,只会得到一份假清单。连锁门店、基站这类重复建设,则适合标准配置包,避免每个项目从零提报。

和 SAMP、预算的关系

组合层面「未来五年要保有什么能力」写在 SAMP 里;单笔购置是否值得,用 立项论证 说话。需求流程负责把现场缺口接进这两层,而不是绕过它们直接下单。到了大额资本投入的层面,需求还要进入规划部主导的投资规划流程——先预算还是先立项,两种玩法差别很大,见 投资规划的两种模式

记录原始需求(谁、为何、要什么能力、何时要)比记录采购单号更有长期价值。没有这条线,报废和更换决策会失去对照。

适用与局限

微型企业不必上配置中心。集团和国资单位若只有采购申请、没有调剂闸门,闲置率会自己长出来。采购部门擅长控成本和寻源,不一定擅长判断「这台分析仪现有实验室是否已经有闲置」——判断权放在哪,要按组织能力选,不要默认。
