资产接收与验收
接收偏物流交接,验收偏技术确认。日常里两者常常叠在同一张单上。无论叫什么,这一步要完成的是:确认收到「对的」东西,并正式承担管理责任。它同时是法律动作(风险转移、质保起算)和财务动作(转固或入库存)的触发点。
两个阶段,两种人
大型或复杂设备很少一次签完。
| 阶段 | 问的问题 | 谁在场 |
|---|---|---|
| 开箱 | 货到了吗?数量、外观、资料、配件 | 仓管、资产管理员、采购 |

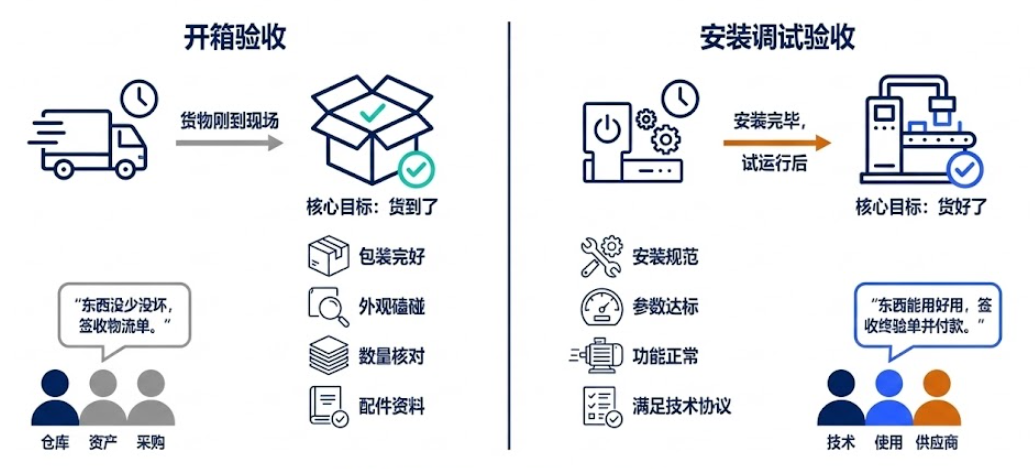

| 安装调试 | 货好了吗?参数、功能、技术协议 | 工程师、使用方、供应商 |
再往前,成套设备和定制产线可能有厂验;再往后,半年或一年还有质保验收。把「到货签字」当成终验,质量问题会在质保期里变成扯皮。
三种落地方式
- 直接交付使用。 轻量资产,使用人确认即完成,问题走退货。

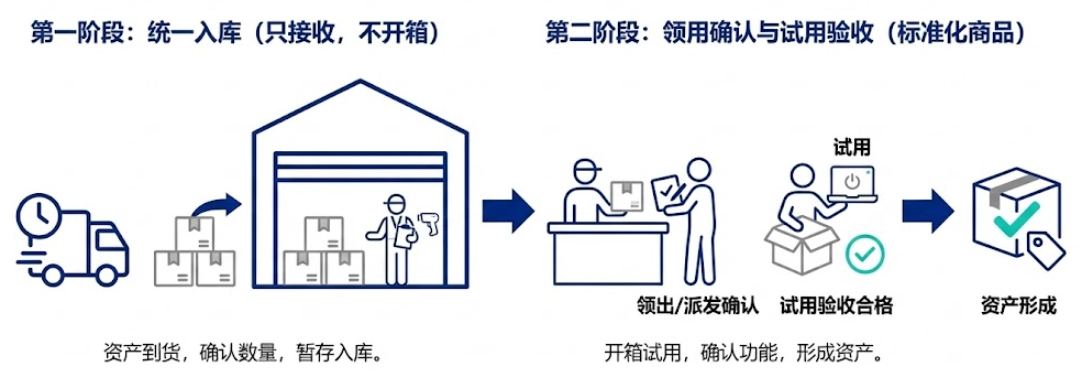

- 试用后再结。 大型设备先接收、后终验、再付款。最常见的规范做法。

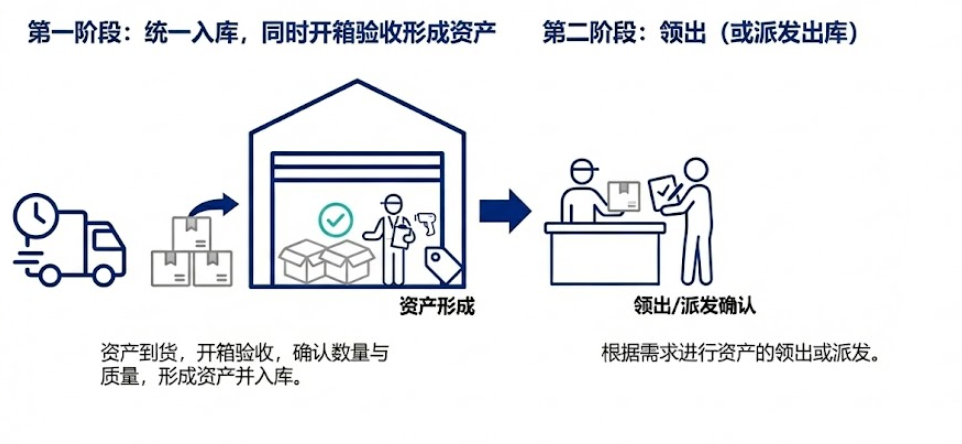

- 先入周转库再领用。 标准化商品集中到货,再分发。主数据往往在入库时就该建,而不是等到领用。
建设类项目还要和 在建工程与资本化 衔接:物理移交当天建立在用台账,财务可以暂估。施工清单按物资列,运营台账按功能列,中间必须有一次归并和贴标。
验收通过,主数据才算出生
这一步要落地的不只是签字:编码、标签、位置、使用部门、质保起止、随机资料和备件清单。漏掉任何一项,后面的维修和盘点都在补课。随机备件是进 MRO物料 库存,还是作为子资产,要当时定,不要堆在车间角落变成无主物。
适用与局限
办公电脑可以开箱即验收。工艺装置把两个阶段合成一天,等于把调试风险留给使用部门。供应商主导验收、使用方只在场拍照,是常见的形式主义——技术标准必须事先写在合同和技术协议里,现场才能按表勾,而不是按感觉勾。
