维修工时管理
提醒
出勤时间不是维修工时。前者用来发工资,后者挂在 工单 上用来排程和算成本。1 人天不等于 8 个有效工时;能记到工单上的,常见只有五到六小时。

工种是第二维
时间之外要分工种(电工、钳工、焊工、仪表)。排程按技能匹配:没资质的人不能被派去配电柜。成本按费率:内部费率含工资社保和管理分摊,外委按合同价。一人多能时,按本次行使的职能报,而不是按岗位名称一刀切。
工时贯穿工单生命周期:计划阶段估工种和定额(来自 SOP 或历史均值);执行阶段按人、按日实报;班组审核拦截虚报(换灯泡报八小时)。多人协作分别报,不要一张单写一个整数。

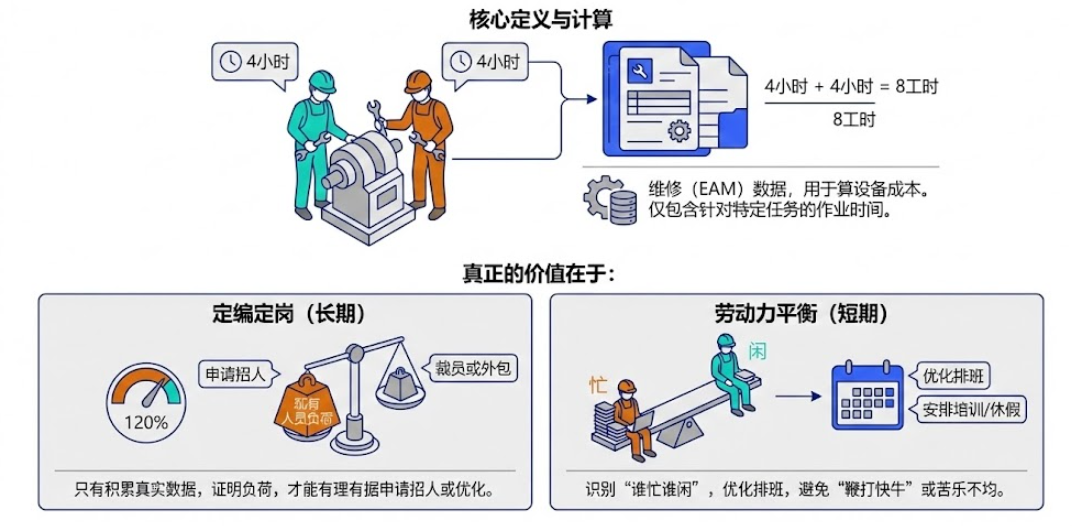

固定薪酬下,工时数据仍有用
许多组织维修工拿月薪,财务把人工看成沉没的固定成本,觉得统计工时省不下当月工资。常见做法因此是:工单上记时间,不必先做成精确的人工费用。真正的用处在两头:
- 定编(长期)。 负荷长期超过可出勤工时,明年招人或外包才有依据;长期吃不饱,才谈培训、兼岗或减编。
- 平衡(短期)。 看见谁忙谁闲,避免鞭打快牛;高峰加外援,低谷排培训。
人工费公式(工时 × 费率)在需要资产级成本或对外服务定价时再启用,见 维修成本核算。
扳手时间才是效率核心
三个常用比:
- 资源利用率 = 记到工单的工时 / 出勤工时。有没有活干。
- 扳手时间 = 真正对着设备干活的时间,剔除路途、领料、等待。一般工厂厂内常见 25%–35%。提高它靠提前备料、减少等待窗口、现场可报工,而不是催人跑快点。
- 计划准确率 = 定额与实耗的接近程度。估不准,维修计划与排程 会把人排乱。
现场控制抓手
工时填报最怕月底在办公室里突击“回忆补单”,这会导致数据完全失真。为了保证工时的真实性并引导规范作业,应在数字化系统中引入防呆控制机制:
- 扫码强制核对:必须扫描现场设备标签才能激活开工按钮,杜绝修错对象。
- 地理围栏技术:系统校验移动端定位,须身处设备附近才能点击开始和结束操作,确保人员真实到场。
- 强制检查点与计时器:移动端使用“开始/停止”计时器记录真实作业时长;对于关键维修,强制要求上传维修前后对比照片才能终止计时关单。
现场服务:挡风玻璃会吃掉一天
出厂上门,挡风玻璃时间(路上)能吃掉一天的大部分。应拆开记:路途、等待许可、车上作业、动手。混成一个「出勤」,扳手时间会低到没法看,也不知道是车开太远还是票办太慢。
服务内部定价常用:标准工时单价、夜间节假日、公里费、最低计费小时。集团对内常常不许收路途费——钟还在走,账单上是零。计费规则见 面向客户的维保服务。
适用与局限
没有工单纪律,工时统计只会产生假数。不要用它当月度扣工资的鞭子——固定薪酬下那会逼出「每张单都报满八小时」。小型班组先做到「每张单有人有时长」,不必上复杂费率表。许可等待很长的行业,应把等待从扳手时间里剔除,单独看流程损耗。
