维修计划与排程 ​

计划回答「未来一段时间要做哪些工作」;排程回答「这周、这天、这个班,谁去做、用哪段停机窗口」。没有计划,排程是救火分诊;没有排程,计划是墙上的愿望。

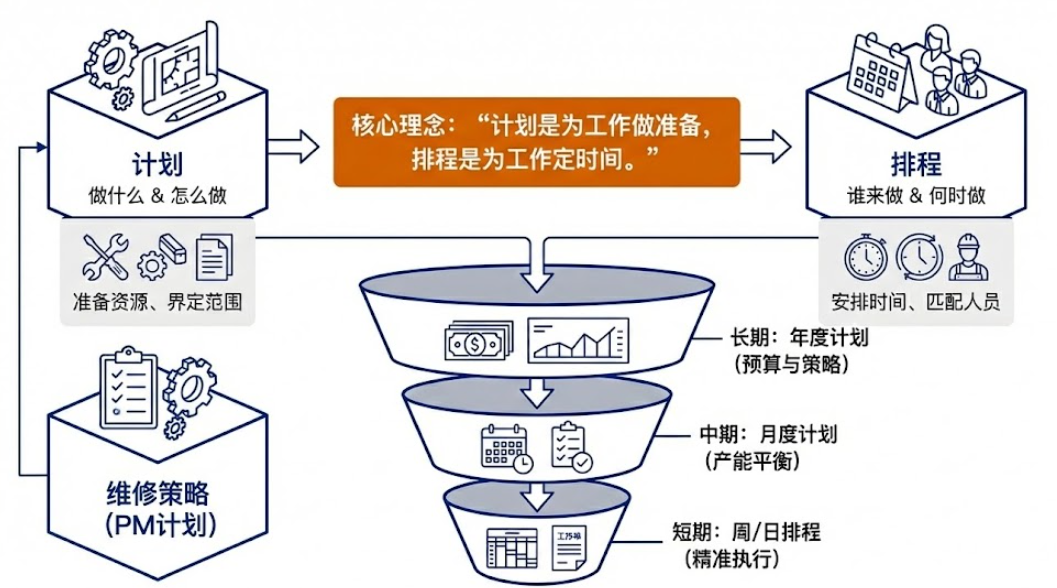

计划回答做什么,排程为工作定时间

预防性维护自动生成的待办、缺陷转化的待修、大修项目包、外委预约,都要进入同一个漏斗,按优先级和约束往外排。柔性待办常按 RIME 风险值(资产关键性 × 工作优先级)排程。优先级来自 关键性、安全风险、生产窗口,而不是来自谁先打电话。

窗口是谈出来的 ​

连续流程(钢铁、电力、化工)不能随时停。窗口是与生产谈判出来的,不是计划员在日历上圈出来的。点检网发现的隐患要汇总到谈妥的定修窗口集中消除——这是点检定修的核心。离散制造窗口松一些,但仍要避开交货高峰。排程的艺术是把可一起做的工作打包,减少重复拆装和重复办票。机会维修把能一起做的活塞塞进同一次停机,见 维修策略的选择。

资源约束同样硬:人的技能和班次、专用工具、备件是否在库、外委是否已进场。系统排出一张完美甘特图、现场缺一台吊车,图就是装饰。计划员的工作是提前暴露缺口,而不是在开工早晨才发现。

滚动节奏通常是:年度/季度定窗口和大项,月度落包,周/日派工。计算净产能时约预留 15% 缓冲应对突发。紧急工单插入时采用「以一换一」插单,要看得见它挤掉了什么——否则计划完成率会变成「计划本来就没当真」。

服务商自己的约束 ​

服务商排程还多几条硬约束:技能认证、授权区域、车上件、服务水平协议剩余时间、客户窗口。吊车常常是业主的——你排出人,业主没车,窗口照样废。许可等待记在谁的钟上,见 作业安全与两票、面向客户的维保服务。

年度大修:经验清单→有约束的停机计划 ​

年度大修窗一开,各专业的「必须换、去年没做完、到期检验、承包商顺手打包」就会往里堆。窗口小时是硬的,经验凑出来的清单往往是软的。软愿望硬塞进硬窗口,结果要么超时开车,要么漏项开车,要么开车后第一周把漏掉的项变成紧急抢修。

这里说的是停机计划的编排纪律,不是财务口径上的「大修费用化 vs 技改资本化」——后者见 大修、技改与技革。

ISO 55001 要求策划与控制运行和维修活动;大修窗是一年里时间约束最紧的一段受控停机,应按硬约束编排,而不是按各部门愿望罗列。

窗口里的硬约束 ​

停机窗里可核对的硬约束通常包括:

  • 工艺交出—交回:系统交出到交回的时钟锁死,超时即产量与下游违约风险;
  • 承包商与票证上限:合格进场人数、特种作业票同时签发能力都有上限;
  • 空间与作业互斥:动火、受限空间、高处、起重等不能无限并行,还受天气与气体检测制约;
  • 长周期备件:件未到场,相关工作包只能等;
  • 审查与确认耗时:涉及联锁设定、旁路、关键材质等变更时,开车前条件确认与变更审查本身要占窗口小时——美国 PSM 对照见 OSHA 1910.119 的机械完整性与开车前安全审查(PSSR);中国装置用两票、开车前条件确认和 机械完整性 落地,见 作业安全与两票、变更管理。

传统经验清单常只列「要做的事」,单条都说得通,合计必超载:未细化到工时/人工/票种,也没有关键路径推演,清洗换热器与校验安全阀谁拖住开车节点事先不知道。检验一旦发现壁厚超限等缺陷,消缺会立刻吞噬缓冲——清单若只顾维修愿望,这些隐藏约束会在开车前集中爆发。

工作包、关键路径与可牺牲项 ​

把愿望清单收成停机计划,先把活拆成工作包:边界清楚,写明标准工时、人员、工器具、备件、特种作业票与验收标准,并理清先后依赖。粒度的经验法则是:能在一天内明确判断「已完成 / 未完成」。适用条件——复杂装置大修、多承包商并行、需要每日对包的窗口;单一设备短停、活本身就半天能闭环时,不必为拆而拆。

在工作包上推演关键路径:工艺先后、物理空间互斥、共用承包商或大型吊车的包串起来。非关键路径可并行,但仍受人员总数与票证签发能力约束。关键路径上的包,开工前须确认备件到场与人员技能达标。路径之外的包,本质上是可牺牲项;突发必加项时,先砍可牺牲项腾资源,而不是默认窗口有弹性。机会维修往里塞活时,同样要标明是否挤占关键路径、牺牲哪一包,见 维修策略的选择、点检定修制。

备件冻结、检验合并、窗内每日对包 ​

对长周期备件与关键包物料设冻结日:冻结后状态应是「已到货」或「取消该工作包」,不是催采购的口号。临近检验周期的设备应排进窗口;API RP 580 的适用条件是在既有检验程序内给高风险项排优先,不是借 RBI 取消应检。计划须为检验可能发现的缺陷预留消缺时间与备件,不能假设打开一切合格。同一设备位号上的检验包与维修包应合并:一次工艺交出、一套脚手架能做完的,不要拆成两拨人抢同一段时间。

窗内按工作包做每日对包:昨夜承诺是否闭环、关键路径时间偏差(用剩余小时表达)、今日开工包是否已具备票证与物料。偏差当晚决断,不用「感觉还来得及」替代。

冻结后加项与常见误区 ​

冻结日后新增项,提出方须书面回答:占用哪条路径、牺牲哪一个已批工作包、备件从哪来、是否增加开车前审查内容。答不出就驳回。拒绝砍既定路径却要求加项,等于要求时间自行膨胀。

常见弯路:大修启动会开得早,真正清单拖到停机前一周才定;把窗口当愿望袋,靠通宵加班、压低验收标准、把开车前审查压成签字过场来消化。窗口对复杂工艺系统联动、特种设备与关键机组大修没有弹性可谈;靠挤压缓冲硬塞加项,只在单一设备短停、无工艺安全强约束的轻度维保里勉强说得通。

PSSR / 开车前条件确认本身应作为独立工作包占窗口小时,见 机械完整性——不是日历点到了再突击签字。

适用与局限 ​

小型维修组用周例会加白板就能排程,不必上高级优化引擎。大型装置大修需要网络图、关键路径和承包商接口,这时工具才值回票价。排程软件不能代替与生产部门的停机谈判。指标上,既看计划完成率,也看紧急插入率和窗口利用率,只盯一个会被博弈。

年度大修「经验清单→有约束停机计划」一节,主要对连续流程、多专业并行的年修/定修窗;财务上的大修/技改归口见 大修、技改与技革,勿混谈。
