外委服务管理
外委(Outsourcing)是把一部分甚至全部的运营维护工作交给组织外部的专业团队执行。依据 ISO 55001 第 8.3 条款,组织必须确保外包的过程与活动是受控的——责任可以委托,但资产的价值底线和最终风险不可以一包了之。
在大型基础设施(如轨道交通、水务)中,常见的终极外包形式是业主-运营商模式(Owner-Operator Model):政府或资方拥有资产所有权,但将整体运营权外包给一家专职运营公司。而在工厂层面,外委通常针对更具体的任务。

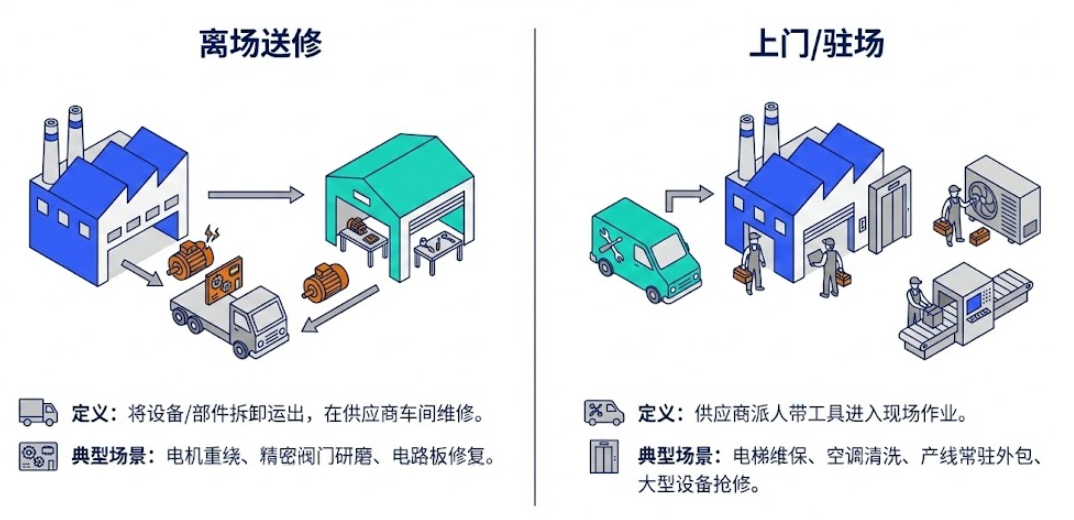

外委不是策略种类,而是资源的获取方式。策略仍是纠正 / 预防 / 视情;谁来执行,是自制还是购买(自制外购边界)。离场送修必须关联物资出门证,修回后重新锁定设备质保期。对业主,外委是买资源;对服务商,那份附件是产品。制造商售后、授权服务中心、专业运维公司如何组织与挣钱,见 面向客户的维保服务。
提醒
把「我们外包了」当成已经做了以可靠性为中心的维修,是常见错觉。
管的是接口,不是替代现场管理
至少要写清:
- 范围:哪些设备、哪些任务、响应时间;
- 准入与承包商安全能力:必须经过三道安全审核关卡——招标时审查资质与过往安全记录、履约中做定期的绩效评估、在现场实地做工作场所安全评估。
- 作业标准:用谁的标准作业规程(SOP)、如何办票、如何隔离;
- 验收:什么叫完成,要留下哪些记录(工时、换件、测量值);

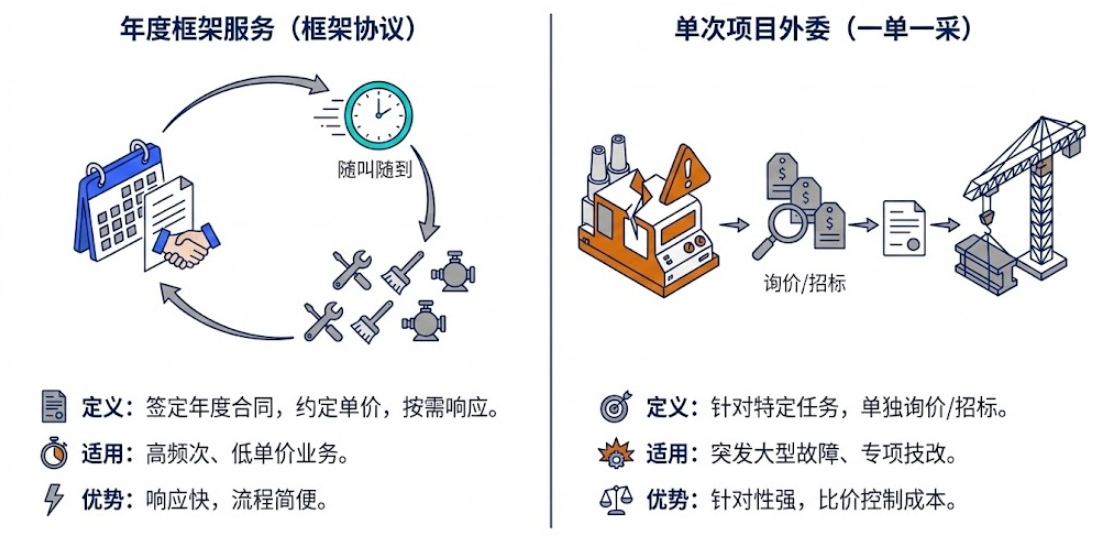

- 价格与变更:框架协议(常用于高频小额或日常运维)与单采(常用于大修或专项技改)的适用场景不同。计价分 T&M(盯人防水分,实报实销)与总价包干(盯结果验收),范围外如何批准。

还要写清业主配合义务。否则范围再漂亮,现场仍卡死:
- 谁办票、谁隔离、谁提供起重;
- 窗口取消谁买单;
- 备件物权归谁;
- 验收时限几天;
- 账期多久。
驻场三年和临时包工队,风险画像不同。驻场吃现场规矩,也吃现场惰性;包工队峰值能顶上,工艺诀窍和安全习惯带不走。用同一张考核表套两种人,会同时看走眼。
承包商的工单应进入你的系统或定期回传,否则设备履历在外包边界处断开,几年后你不知道这台设备被开膛过多少次。外包的是劳动力,不是记录口径:关单最小字段与厂内同一套,见 故障与停机记录。安全上,外委人员往往更不熟现场能量,两票和监护只能更严,不能更松。
和采购、财务对账时,外委服务应当成服务物料来买:用标准服务编码(如某级检修工时、高空作业)下采购订单,而不是一笔「维修费」挂在部门。技术验收是付款的唯一业务前置——确认工单做完、质量和数量对,再触发采购接收和应付;工单未在系统里关闭的,不得放行付款,也不得凭此发料,见 系统外流程与数据黑洞。一份订单可能覆盖多台设备上的同类服务,结算金额必须按工单分摊回每台资产,生命周期成本才站得住。紧急抢修可以工单先行再补采购申请;集中寻源则申请先行再下工单。超额验收(实际量超过合同)要先定:先改订单再验,还是先验再补单。
大修另加三条才能关单:业主代表监护、隐蔽工程验收、工艺交出和试车签字。缺一条,单关了、装置还没交出来。
适用与局限
外委适合(划定自制外购边界):
- 非核心活动:绿化、保洁、安保。
- 次要专业技术:电动机绕线、油液化验、特种设备法定检验。
- 高峰负荷资源:停产大修时的大规模人力填补。
- 稀缺技能:本厂养不起或买不到的重型吊装、复杂机加工。
不适合外包:
- 核心工艺与资产管理策略:如果连怎样修、何时修的决定权都包出去,组织会失去资产管理能力。
- 高客户影响区域:直接面对终端客户体验的环节,更适合留在内部以保证响应速度。
- 当前存在管理问题的区域:不要试图通过外包来甩锅管理混乱,应该先在内部理清问题,再考虑购买社会化服务。作为削减编制的唯一手段而全盘外包,合同一到期,组织会彻底失去判断供应商报价是否合理的能力。
包年维保最容易变成「人来过、本子签过、设备照坏」。对称的一句:业主用出勤当验收、不给窗口,服务商只剩送人签字。两边都在用错尺子。要用故障和重复维修约束供应商,而不是只用出勤次数。核心工艺的诀窍若全部外溢,更换承包商的代价会高于当年节省的工资。
