制造企业设备维修案例

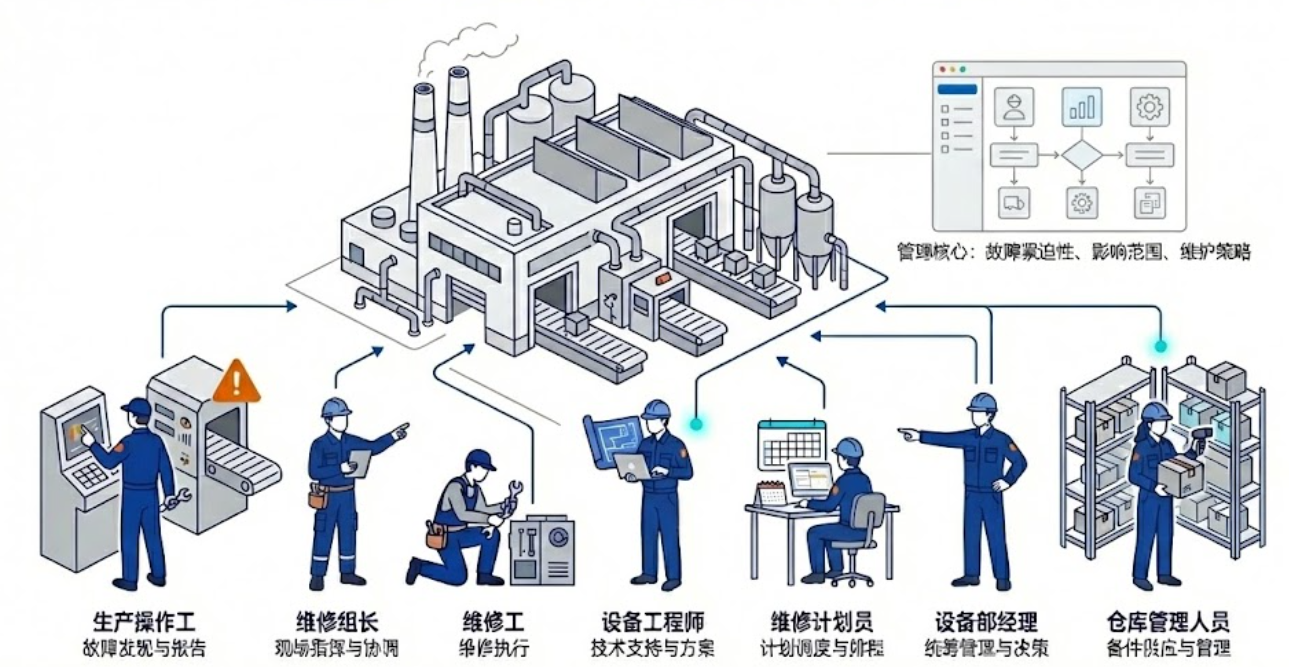

这是一份脱敏的场景模板,不是某家企业的纪实。装备制造厂要同时扛住突发停机、缺陷消缺、周期保养、窗口大修和部件翻新。核心不是上了多少模块,而是:按紧迫性和策略选路径,并用工单类型把路径分开统计。

先把工单类型分开
常见一组类型(代码可自定,含义要稳):
| 类型 | 含义 | 怎么走 |
|---|---|---|
| 突发故障 | 已停机,要立刻恢复 | 线下先修,事后补单 |
| 纠正性 | 缺陷尚未停产 | 评估后转入计划窗口 |
| 预防性 | 周期或用量到了 | 策略自动生成,按 SOP 做 |
| 大修 / 安装 | 窗口内的项目化工作 | 工作分解结构、长周期备件、外委 |
| 部件修 | 下机件翻新再入库 | 待修 → 修复 → 可用库存 |
| 改造 / 换型 | 功能变更或产品切换 | 流程近纠正性,或按项目 |
类型混用,KPI 和成本都会糊:抢修和计划保养算成一类,计划性占比就失去意义。
四条路径,不要合成急救
突发停机。 操作工通过对讲或电话叫人,首要目标是恢复生产,而不是先填系统。修好后补突发工单:原因、措施、备件、停机时长。不补单,可靠性数据和成本都会缺一截。
缺陷转窗口。 点检发现电机异响,设备还能跑。录入缺陷,计划员判断要换轴承,转纠正性工单,排进下一次例行停机,而不是当场拆。消缺关闭后,缺陷单跟着关。
用量触发的保养。 空压机每运行若干小时做标准保养。读数来自抄表或测点,生成预防性工单,按作业项打勾并回写关键参数。
大修项目化。 精度下降的冲压设备放在长假窗口解体并升级控制。这不是一张普通工单能装下的:立项、预算、里程碑、长周期件、外委、联合试车。外委按验收结算。资本化还是费用化看经济实质,见 在建工程与资本化。
无论哪条路径,现场执行都收敛到同一套动作:安全隔离(常在系统外)、报工时、领退料、使用方试车、写 故障与停机记录。拆下的高价值电机走部件修:标记待修、修复测试、以可用备件入库,而不是当废品。
适用与局限
本模板适合有停机窗口、有专职计划员的制造现场。连续流程工业要把「例行停机」换成 点检定修制 的定修模型。没有仓库和工单纪律,事后补单会变成突击做账。类型不必一次上齐:先分开突发、纠正、预防三张,再加大修和部件修。
